Lar / Notícias / Notícias da indústria / Como instalar tecido elástico: guia passo a passo completo

Como instalar tecido elástico: guia passo a passo completo

Como instalar tecido elástico: a resposta direta

Instalação de tecido elástico – particularmente Tecido elástico de PVC — requer uma sequência estruturada: preparação do local, montagem da estrutura, desenrolamento e posicionamento do tecido, tensionamento das bordas e ancoragem final. O processo não consiste simplesmente em apertar o material; envolve distribuição de tensão calculada para evitar deformação, flacidez ou falha prematura. Quando feita corretamente, uma estrutura de tecido elástico de PVC instalada corretamente pode durar 15 a 25 anos com manutenção mínima.

Quer você esteja instalando uma vela de sombra sobre um pátio comercial, uma cobertura elástica para um local de eventos ao ar livre ou um grande telhado de membrana arquitetônica, os princípios básicos de instalação permanecem os mesmos. Este guia percorre cada etapa detalhadamente, para que você tenha uma referência confiável do início ao fim.

Compreendendo o tecido elástico de PVC antes de instalar

Umntes de escolher uma única ferramenta, você precisa entender o material com o qual está trabalhando. Tecido elástico de PVC é um tecido técnico revestido feito pela laminação de cloreto de polivinila (PVC) sobre uma grade de fio base de poliéster. Esta construção confere ao material suas principais propriedades: alta resistência à tração, estabilidade dimensional sob carga, resistência aos raios UV e impermeabilidade à água.

Os pesos comuns de tecido elástico de PVC usados em instalações arquitetônicas e comerciais variam de 650 g/m² a 1.100 g/m² . Tecidos mais leves, em torno de 650–750 g/m², são adequados para estruturas de sombra e abrigos temporários, enquanto tecidos mais pesados, de 900–1.100 g/m², são usados ​​em coberturas permanentes, coberturas de estádios e estruturas tensionadas de grandes vãos.

Principais propriedades que afetam a instalação

  • Resistência à tração: normalmente 3.000–6.000 N/5cm nas direções da urdidura e da trama
  • Resistência ao rasgo: importante para estruturas carregadas pelo vento
  • Expansão térmica: O PVC se expande e se contrai com a temperatura, que deve ser levada em consideração no tensionamento
  • Revestimento de superfície: alguns tecidos possuem revestimentos de PVDF ou laca que afetam a forma como respondem ao hardware de fixação
  • Costuras de solda: a resistência da costura soldada de fábrica deve atender ou exceder 80% da resistência do tecido base

A compreensão dessas propriedades ajuda você a selecionar o hardware de tensionamento correto, definir os valores corretos de pré-tensão e evitar sobrecarregar o tecido durante a instalação.

Ferramentas e materiais necessários para instalação de tecido elástico

Ter as ferramentas certas no local antes do início da instalação economiza tempo, reduz erros e protege a fábrica e os trabalhadores envolvidos. Abaixo está uma lista abrangente do que você precisará para uma instalação padrão de tecido elástico de PVC.

Tabela 1: Ferramentas essenciais e suas funções na instalação de tecido elástico
Ferramenta/Material Objetivo Notas
Correias de catraca / acompanhantes Puxamento e posicionamento inicial do tecido Use com corda de borda ou trilho Keder
Guinchos tensores Tensionamento final controlado Tipo de engrenagem helicoidal para precisão
Chave de torque Fixando os parafusos de acordo com as especificações Evita o aperto excessivo do hardware
Trilho Keder / extrusões de alumínio Sistema de fixação de borda Comum em estruturas permanentes
Grampos de placa de aço inoxidável Fixações pontuais em cantos e bordas Aço inoxidável 316 recomendado
Nível de bolha e fita métrica Verificação de alinhamento Nível de laser preferido para grandes vãos
Marretas de borracha e almofadas protetoras Tecido de assento em trilhos sem danos Nunca use martelos de aço diretamente
Equipamento de elevação (guindaste ou andaime) Posicionamento do tecido em armações de grandes vãos Necessário para vãos superiores a 10 metros
Limpador e aplicador de tecidos Limpeza pós-instalação Soluções compatíveis com PVC e pH neutro

Preparação do local: a etapa que a maioria dos instaladores corre

A má preparação do local é a principal causa de problemas de instalação. Antes que o tecido elástico de PVC chegue ao local, a estrutura estrutural ou os pontos de ancoragem devem ser totalmente erguidos, verificados quanto ao prumo e nivelamento, e confirmados para corresponder aos desenhos de fabricação. Qualquer desvio maior que ±5 mm das dimensões do projeto pode resultar em distribuição desigual da tensão no painel de tecido.

Lista de verificação antes que o tecido chegue ao local

  • Confirme se todos os membros da estrutura de aço ou alumínio estão instalados, canalizados e soldados ou aparafusados de acordo com os desenhos de engenharia
  • Verifique se as sapatas de concreto ou as bases de ancoragem atingiram a resistência total à cura (normalmente 28 dias para concreto padrão )
  • Verifique se todos os trilhos Keder ou ferramentas de fixação estão pré-instalados na estrutura
  • Meça as dimensões diagonais da abertura da moldura para confirmar que é quadrada – as duas diagonais devem estar dentro 10mm um do outro
  • Limpe a área abaixo e ao redor da estrutura de detritos, objetos pontiagudos ou qualquer coisa que possa prender ou perfurar o tecido durante o desenrolamento
  • Verifique a previsão do tempo – não inicie a instalação do tecido se a velocidade do vento exceder 25 km/h ou se a chuva for iminente
  • Certifique-se de que o equipamento de acesso (andaime, elevador de lança ou plataforma de trabalho elevada) esteja em posição e com segurança verificada

Uma etapa frequentemente esquecida é verificar a temperatura no dia da instalação. O tecido elástico de PVC deve ser instalado idealmente quando a temperatura ambiente estiver entre 10°C e 30°C . Em condições muito frias, o PVC torna-se mais rígido e menos flexível, dificultando o assentamento nos trilhos keder. Em condições muito quentes, o tecido relaxa e pode parecer frouxo após a instalação, uma vez que esfria.

Processo de instalação passo a passo para tecido elástico de PVC

A sequência a seguir se aplica à maioria das instalações comerciais e arquitetônicas de tecido elástico de PVC. Ajuste com base no sistema específico de fixação de borda usado – trilho keder, braçadeira de placa ou cabo no canal.

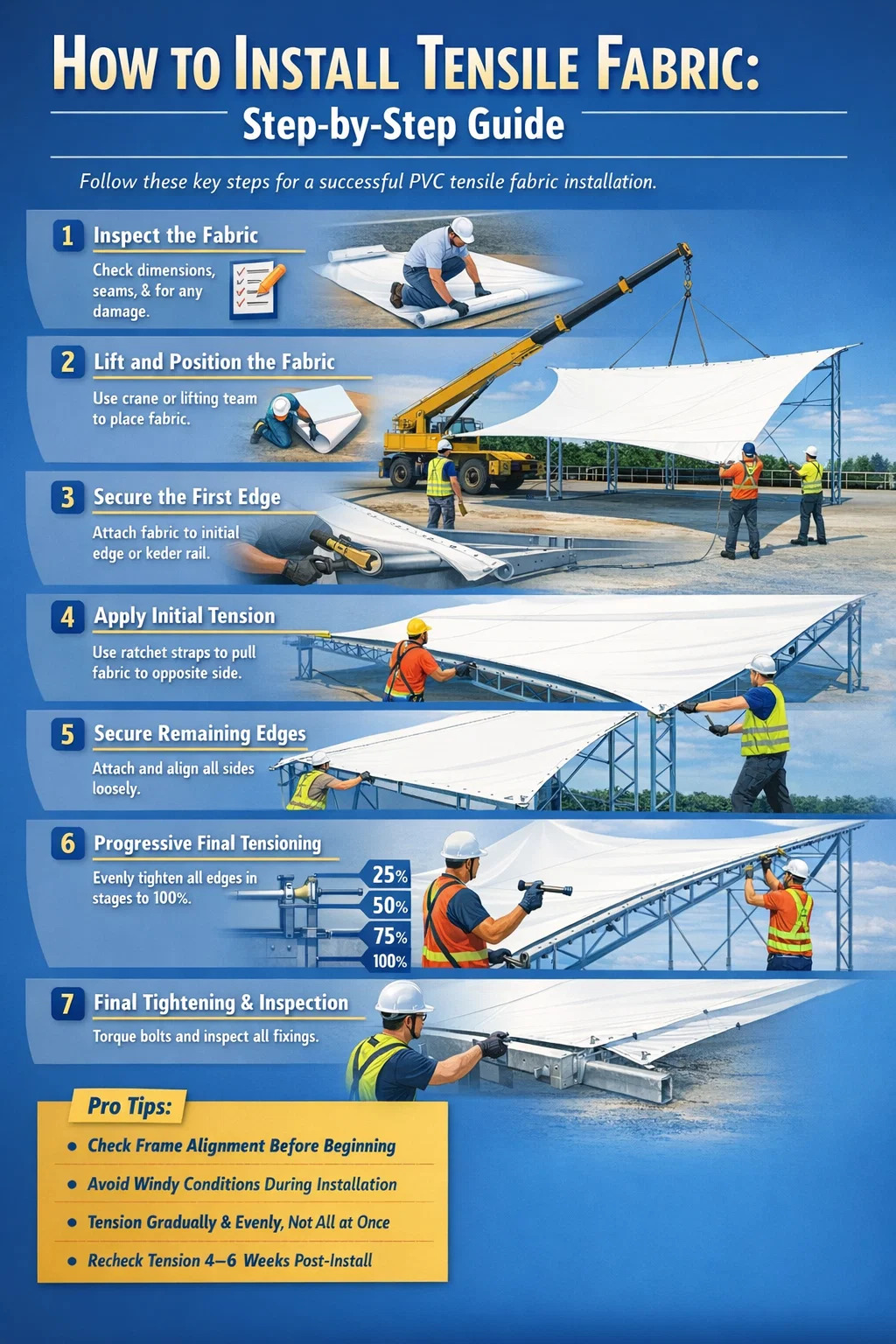

Passo 1 — Inspecione o painel de tecido antes de desenrolar

Antes de o rolo ser aberto, verifique a documentação de entrega para confirmar se o painel de tecido corresponde ao pedido: dimensões corretas, qualidade do material e locais das costuras de solda. Depois que o rolo for aberto, coloque o tecido sobre uma lona limpa ou uma cobertura protetora do solo. Inspecione quanto a danos de transporte – cortes, marcas de abrasão ou correias deformadas. Verifique se todos os acessórios de canto, ilhós ou bordas keder estão intactos e posicionados corretamente.

Não arraste o tecido em terreno acidentado. Mesmo um breve contato com concreto ou cascalho pode desgastar o revestimento de PVC, comprometendo a resistência aos raios UV e a durabilidade a longo prazo.

Passo 2 — Levante e posicione o tecido na estrutura

Para pequenos painéis com menos de 30 m², uma equipe de quatro a seis trabalhadores pode levantar e posicionar manualmente o tecido. Para painéis maiores, é necessário um guindaste ou manipulador telescópico com barra espaçadora. Fixe as cintas de içamento apenas nos pontos de içamento designados – nunca no próprio corpo de tecido.

Posicione o tecido sobre a estrutura de modo que a borda mais longa fique alinhada com o membro estrutural mais longo. Isto minimiza a distância que cada borda deve percorrer para alcançar seu ponto de fixação, reduzindo o risco de estresse de manuseio desigual durante a próxima etapa.

Passo 3 — Proteja a primeira vantagem

Sempre comece com uma aresta fixa ou de baixo movimento – normalmente uma aresta reta ao longo de uma viga de cumeeira ou membro estrutural primário. Para sistemas de trilhos Keder, deslize a corda ou cordão Keder no canal de alumínio começando de uma extremidade e trabalhando em direção à outra. Use um martelo de borracha e uma ferramenta de empurrar com bordas lisas para encaixar o cordão keder totalmente na ranhura sem distorcê-lo.

Para sistemas de fixação de placa, posicione a dobra do tecido sob a placa de fixação, insira os parafusos com os dedos e confirme o alinhamento antes de qualquer aperto final. Nesta fase, todas as fixações devem ser apertadas apenas à mão – o aperto final ocorre mais tarde.

Passo 4 — Aplicar tensão inicial na borda oposta

Com a primeira borda segura, vá para a borda oposta. Prenda tiras de catraca ou puxadores aos acessórios de canto ou laços de tensão e puxe o tecido em direção ao seu ponto de fixação. O objetivo nesta fase não é a tensão final – é simplesmente remover a folga volumosa para que o tecido fique plano sobre a estrutura.

Ao puxar, observe a superfície do tecido. Quaisquer rugas diagonais sugerem que a tração é irregular. Ajuste a direção e a magnitude do puxão em cada tira de forma independente para manter o painel de tecido reto. Assim que a borda oposta atingir o hardware de fixação, prenda-a frouxamente - grampos apertados à mão ou cordão keder parcialmente inserido.

Passo 5 — Proteja as bordas restantes

Com duas bordas opostas fixadas frouxamente, trabalhe nas duas bordas restantes usando a mesma sequência: prenda, alinhe, puxe levemente e prenda frouxamente. Ao final desta etapa, todas as quatro arestas (ou todas as arestas do perímetro para formas complexas) devem estar frouxamente fixadas à estrutura. O tecido ainda parecerá um pouco frouxo – isso é esperado e correto nesta fase.

Passo 6 — Tensionamento Final Progressivo

Esta é a fase mais crítica de toda a instalação. O tensionamento final deve ser aplicado gradual e uniformemente em todas as bordas simultaneamente – e não borda por borda. O método correto é trabalhar em passes incrementais : aplique 25% da tensão alvo a todas as bordas, depois 50%, depois 75% e depois 100%. Esta abordagem progressiva garante que o tecido se estique uniformemente em toda a sua área, sem concentração de tensão em qualquer ponto.

Para sistemas de trilhos Keder, o tensionamento final é obtido apertando os parafusos tensores ou esticadores integrados nas tampas das extremidades do trilho. Para sistemas de fixação de placa, os parafusos são apertados com os valores de torque especificados - normalmente 25–40 Nm para parafusos inoxidáveis M10, dependendo da especificação do hardware.

Durante todo o tensionamento, monitore continuamente a superfície do tecido. A superfície corretamente tensionada de um painel de tecido elástico de PVC deve ser:

  • Livre de rugas diagonais de tensão que atravessam o painel
  • Esticado quando pressionado levemente com a mão, com deflexão mínima
  • Curvado na geometria pretendida (anticlástico, sinclástico ou plano, conforme projeto)
  • Livre de áreas de piscina ou pontos planos que permitiriam o acúmulo de água

Passo 7 — Aperto Final dos Parafusos e Inspeção de Hardware

Quando a tensão total for alcançada, contorne sistematicamente cada ponto de fixação e aperte todos os parafusos com o torque especificado. Use uma chave de torque calibrada – adivinhar pelo tato não é aceitável para instalações estruturais. Registre os valores de torque aplicados em cada ponto de fixação para o registro de manutenção.

Verifique se o talão Keder está assentado completa e uniformemente em todos os canais do trilho. Qualquer seção do cordão que não esteja totalmente assentada criará uma concentração de tensão localizada que pode levar a falhas nas bordas, especialmente sob carga de vento.

Sistemas de fixação de tecido elástico: qual usar

A escolha do sistema de fixação de borda afeta significativamente tanto o processo de instalação quanto o desempenho a longo prazo da estrutura tensionada. Aqui está uma análise dos sistemas mais comuns usados ​​com tecido elástico de PVC.

Tabela 2: Comparação de sistemas comuns de fixação de bordas para tecido elástico de PVC
Sistema Melhor para Distribuição de carga Facilidade de Retensionamento
Trilho Keder (alumínio) Estruturas permanentes, bordas retas Excelente — carga contínua nas bordas Moderado
Grampo de placa (aço inoxidável) Estruturas arquitetônicas de alta tensão Bom – carregamento pontual em intervalos Fácil
Corda no canal (boltrope) Bordas curvas, estruturas de eventos Bom - distribuído por corda Fácil
Ilhó e laço Aplicativos temporários de baixo orçamento Ruim – estresse pontual nos ilhós Muito fácil
Correia e fivela de tecido Velas de sombra, velames domésticos Moderado — corner-focused Muito fácil

Para instalações comerciais e arquitetônicas de tecido elástico de PVC de longo prazo, o sistema de trilhos Keder é geralmente a escolha preferida porque distribui cargas nas bordas continuamente ao longo de todo o perímetro, em vez de concentrar a tensão em fixações pontuais discretas. Isto se traduz diretamente em maior vida útil do tecido e redução do risco de rasgos nas bordas.

Erros comuns durante a instalação do tecido elástico e como evitá-los

Mesmo equipes de instalação experientes cometem erros evitáveis. Compreender os erros mais frequentes economiza tempo, dinheiro e, potencialmente, o próprio painel de tecido.

Excesso de tensão

Puxar o tecido com mais força do que a especificação do projeto não o torna mais forte – acelera a deformação por fluência no revestimento de PVC, tensiona as costuras de solda além da capacidade projetada e sobrecarrega a estrutura de suporte. Os valores de pré-tensão de projeto para tecido elástico de PVC arquitetônico normalmente ficam na faixa de 1,5–3,0kN/m . Sempre trabalhe com base nas especificações de engenharia e não no julgamento visual.

Tensionando uma borda de cada vez

Tensionar totalmente uma borda antes que as outras sejam fixadas força essa única borda a suportar toda a carga de pré-tensão inicial de forma assimétrica. Isto distorce a geometria do tecido e cria tensões residuais irregulares. Sempre prenda todas as bordas com folga antes de iniciar o tensionamento final e sempre tensione em passagens incrementais em todas as bordas.

Instalando em vento forte

A Tecido elástico de PVC painel com superfície de 50 m² funciona como uma grande vela ao vento. A 30 km/h, a carga dinâmica num painel parcialmente seguro pode exceder a capacidade de suporte manual de uma equipa de quatro pessoas. Os acidentes de instalação relacionados com o vento são uma das principais causas de danos nos tecidos e lesões nos trabalhadores em locais com estruturas tensionadas.

Orientação incorreta do tecido

A maioria dos tecidos elásticos de PVC tem diferentes propriedades de tração nas direções da urdidura (longitudinal) e da trama (transversal). O projeto de engenharia especifica qual direção deve estar alinhada com o caminho da carga primária. Instalar o tecido girado 90° em relação à orientação do projeto pode reduzir significativamente o desempenho estrutural. Sempre confirme a orientação em relação ao desenho de fabricação antes de fixar qualquer borda.

Ignorando a verificação de retensão

O novo tecido elástico de PVC passa por um período de assentamento durante as primeiras semanas após a instalação. Os fios de base de poliéster assentam ligeiramente sob carga e o tecido relaxa aproximadamente 2–5% do seu valor inicial de pré-tensão. Uma verificação e ajuste de retensão em 4–6 semanas após a instalação é uma prática padrão e deve ser incluída em todos os contratos de instalação.

Considerações especiais para estruturas de tecido elástico de PVC de grande extensão

Estruturas com vãos livres superiores 15 metros introduzem complexidade adicional que vai além da sequência de instalação padrão descrita acima.

União de painéis e soldagem em campo

O tecido elástico de PVC é fabricado em rolos normalmente 1,5 a 5 metros de largura . Coberturas muito grandes exigem que vários painéis sejam soldados na fábrica antes da entrega. Para estruturas extremamente grandes, onde os painéis soldados são grandes demais para serem transportados, a soldagem em campo usando equipamento de soldagem por ar quente pode ser necessária no local. As soldas em campo exigem condições controladas – temperatura, umidade e limpeza da superfície afetam a qualidade da solda. Uma solda de ar quente de PVC executada corretamente atinge uma resistência de união de 90–95% da resistência do tecido base .

Cabos de suporte intermediários e bordas de catenária

Estruturas tensionadas de grandes vãos geralmente incorporam cabos catenários de aço inoxidável ao longo de bordas livres ou linhas de suporte intermediárias. A interação entre a tensão do cabo e a tensão do tecido requer um ajuste coordenado durante a instalação. Os cabos são pré-tensionados em valores especificados usando esticadores e a tensão do tecido é calibrada em relação à geometria do cabo. Isto requer supervisão de engenharia e não é uma tarefa para trabalhadores não treinados.

Instalação em etapas para montagens de vários painéis

Quando uma cobertura grande consiste em múltiplos painéis adjacentes, a instalação deve seguir uma sequência definida para evitar que os painéis completos sejam distorcidos pela tensão dos painéis adjacentes. Normalmente, a instalação prossegue do centro da estrutura para fora ou do ponto mais alto para baixo, dependendo da geometria estrutural.

Lista de verificação de inspeção pós-instalação

Assim que a instalação estiver concluída, realize uma inspeção completa antes de assinar o projeto. Isto protege tanto o instalador como o cliente, documentando o estado da estrutura no momento da entrega.

  1. Percorra todo o perímetro e inspecione cada ponto de fixação – assentamento do keder, torque do parafuso da placa ou assentamento do cabo no canal
  2. Verifique a superfície do tecido a partir do nível do solo em busca de rugas, áreas de tensão irregular ou distorção visível
  3. Inspecione todas as costuras de solda quanto a delaminação ou formação de bolhas – qualquer costura que possa ser removida manualmente falhou e requer reparo
  4. Confirme se todos os pontos de drenagem e pontos baixos na geometria do tecido estão direcionando a água para longe da estrutura corretamente
  5. Verifique se nenhuma borda do tecido está em contato direto com o aço ou com bordas afiadas que possam causar abrasão ao longo do tempo
  6. Fotografe todos os pontos de fixação e a estrutura geral instalada para registro do projeto
  7. Registre todos os valores de torque aplicados, materiais usados e condições ambientais durante a instalação no arquivo de manutenção
  8. Fornecer ao cliente as instruções de cuidado e manutenção do fabricante para o tipo específico de tecido elástico de PVC instalado

Cronograma de manutenção para proteger seu investimento em tecido elástico de PVC

A instalação é o começo e não o fim do trabalho. Um programa de manutenção estruturado prolonga significativamente a vida útil das estruturas de tecido elástico. A tabela abaixo descreve os intervalos de manutenção recomendados para instalações comerciais de tecido elástico de PVC.

Tabela 3: Cronograma de manutenção recomendado para estruturas de tecido elástico de PVC
Frequência Tarefa Objetivo
4–6 semanas após a instalação Verificação e ajuste de tensão Compensar a colocação inicial de tecido
A cada 6 meses Inspeção visual e limpeza de superfícies Remova o crescimento biológico, mantenha o revestimento
Annually Inspeção completa do ponto de fixação e verificação de torque Identifique o afrouxamento devido ao ciclo térmico
A cada 2–3 anos Inspeção estrutural profissional Avalie a condição do tecido, calibração de tensão
Após eventos climáticos severos Inspeção completa imediata Identifique os danos da tempestade antes do próximo evento de carga

Use apenas soluções de limpeza com pH neutro e compatíveis com PVC para limpeza de superfícies. Evite lavadoras de alta pressão direcionadas a costuras de solda ou fixações de ferragens – a água em alta pressão sustentada pode forçar a água sob as braçadeiras da placa e acelerar a corrosão. Uma escova macia com detergente neutro diluído, seguida de enxágue com água limpa, é suficiente para a limpeza de rotina.

Quando chamar um especialista: limites da instalação de tecido elástico DIY

Nem todo projeto de tecido elástico é adequado para autoinstalação ou empreiteiros gerais sem experiência específica. As seguintes situações requerem o envolvimento de um instalador especializado em estruturas tensionadas ou do envolvimento de um engenheiro estrutural:

  • Qualquer estrutura com um vão livre superior 10 metros
  • Estruturas em zonas de ventos fortes ou ambientes costeiros onde a corrosão e a carga eólica exigem contribuições de engenharia específicas
  • Qualquer instalação que exija soldagem em campo de painéis de tecido elástico de PVC no local
  • Estruturas sobre espaços públicos, como calçadas, estacionamentos, estádios ou áreas de trânsito onde falhas estruturais teriam consequências graves
  • Projetos que exigem certificação de engenharia para aprovação do conselho ou conformidade com licença de construção
  • Qualquer trabalho de retensionamento ou reparo onde a documentação de instalação original não esteja disponível

Contratar um especialista para instalações complexas não se trata apenas de qualidade – trata-se de responsabilidade. Se uma estrutura falhar e ferir alguém, a ausência de instalação qualificada e documentação de engenharia cria uma exposição legal e de seguros significativa para o proprietário do edifício.

Procurar Categorias Postagens recentes

Se você tiver alguma dúvida, preencha o formulário de contato no final da página e entre em contato conosco.

Contate-nos
Precisa de ajuda para concluir seu projeto?
[#entrada#]

Você concorda com os Termos e a Política de Privacidade da Sulong.
